IPD(二)——六阶段五DCP全流程拆解
2026-06-03 合盛研学社 & JJ 深度阅读约35分钟

本系列共15期 · 本期为第5期(IPD板块·第二篇)
一、一个DCP决策失误的案例
2013年,一家国内智能硬件公司正在开发一款智能音箱产品。团队花了6个月做出了工程样机,音质比竞品好30%,价格还便宜20%。研发总监兴奋地在管理层会上说:"这是我们最好的产品,直接上市吧。"
管理层没有做任何正式评审——老板说"看着不错,赶紧上"——项目从"工程样机完成"直接跳到"量产上市",跳过了所有中间环节。
结果:
- 量产3个月后:返修率达到15%。原因——音腔设计对生产公差太敏感,流水线装配稍有偏差,音质就大幅下降。这个问题如果在验证阶段做小批量试产,早就发现了。
- 上市6个月后:竞品出了更新款,功能更强。华为错过了6个月的销售窗口期——本来领先的产品变成了"过时货"。
- 最终结果:这款产品最终以亏损收场,项目组解散。
复盘时发现问题很清楚:**没有在"工程样机做完→量产"之间设置关键的决策评审关卡。**研发说"可以了",就真以为可以了。没有人问:制造准备好了吗?供应链稳定吗?竞品动态怎么样?
**没有决策评审的产品开发,等于在赌博。**IPD的产品开发六阶段,每一阶段结束时都有一个DCP——Decision Check Point(决策评审点)。DCP不是"走流程"的签字,而是IPMT的正式投资决策:这个项目是继续投钱、调整方向,还是立刻砍掉。
华为的IPD体系里,有严格的规定:**没有通过DCP,项目不能进入下一阶段。**这是用制度保证"不跳过任何关键评审"。
二、六阶段五DCP全景图
IPD产品开发流程将产品从想法到退市的全过程划分为六个阶段,每个阶段结束时设置一个DCP(决策评审点),由IPMT决定项目是否继续。

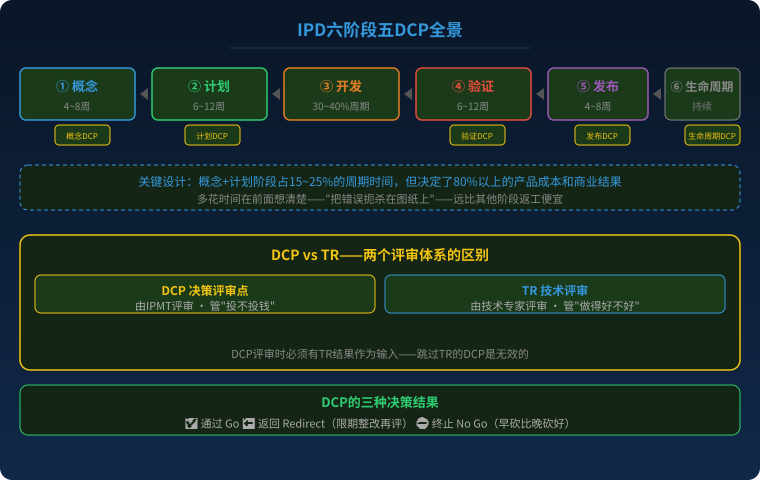

六个阶段、五个DCP的完整结构:
| 阶段 | 时间占比 | 核心活动 | 关键产出物 | 出口评审 |
|---|---|---|---|---|
| ① 概念 | 5~10% | 机会评估、组建PDT核心团队、初步商业计划 | 《商业计划书》《产品需求规格》 《项目章程》 | 概念DCP |
| ② 计划 | 10~15% | 详细方案设计、项目计划、资源预算 | 《详细方案设计》《项目计划》 《资源预算》 | 计划DCP |
| ③ 开发 | 30~40% | 产品设计与实现、系统集成、单元测试 | 《工程样机》《集成测试报告》 | (TR评审为主) |
| ④ 验证 | 10~15% | 内部全面测试、Beta测试、小批量试产 | 《测试报告》《小批量试产报告》 | 验证DCP |
| ⑤ 发布 | 5~10% | 正式上市、大规模生产启动 | 《上市计划》《生产准备报告》 | 发布DCP |
| ⑥ 生命周期 | 持续 | 产品运营、版本更新、退市管理 | 《退市计划》《产品总结》 | 生命周期DCP |
**一个重要设计:概念和计划两个阶段加起来占全周期时间的15~25%,但决定了产品80%以上的成本。**所以IPD强调在概念和计划阶段多花时间、想清楚——"把错误扼杀在图纸上"——而不是急着进开发阶段。开发阶段再想改方案,成本是指数级上升的。
下面我们逐一展开每个阶段。
